<td id="o5c9p"></td>

<span id="o5c9p"><noframes id="o5c9p">
    <center id="o5c9p"><optgroup id="o5c9p"></optgroup></center>
  • <li id="o5c9p"><meter id="o5c9p"><th id="o5c9p"></th></meter></li>
    <bdo id="o5c9p"><meter id="o5c9p"></meter></bdo><span id="o5c9p"></span>
      <bdo id="o5c9p"><meter id="o5c9p"></meter></bdo>

      廣州新電視塔大型傾斜柱腳施工工藝

      作者: 陳曉明 郁振華 吳欣之 邵泉
      時間:2010-08-26 13:38:16 [收藏]
      上海市機械施工有限公司 上海 200072 廣州市建筑集團有限公司 廣州510030 [摘要] 本文以廣州新電視觀光塔為例,介紹了大型傾斜柱腳的施工技術。 [關鍵詞] 鋼結構 傾斜柱
          關鍵詞:

        1、概況

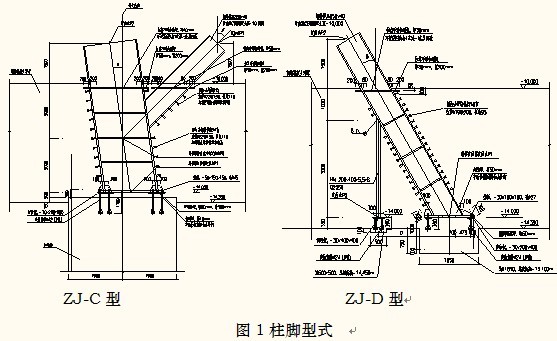

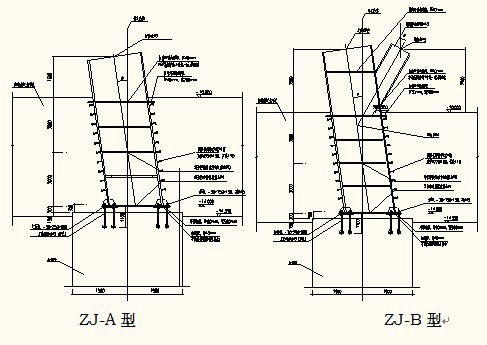

        廣州新電視塔鋼結構外筒由鋼管混凝土立柱、鋼管環梁、鋼管斜撐組成。鋼管混凝土立柱共24根,從-14.000m標高開始呈傾斜狀沿直線至塔頂。外框筒傾斜柱腳柱腳(-14m~-8.5m,-10m以下埋入混凝土內)24件,斜撐柱腳5件,沿80m×60m橢圓周分布。柱腳按鋼結構節點類型分為4類:ZJ-A、ZJ-B、ZJ-C 、ZJ-DZJ-A、ZJ-B和ZJ-CΦ2000×50傾斜鋼管柱,柱腳根部為60m厚、500寬環形底板,其中ZJ-B、ZJ-C各帶一段長短不一的Φ850×40鋼斜撐段,呈“y”型。ZJ-D為一鋼斜撐柱腳,截面為Φ850×40,根部為50m厚橢圓形底板。柱腳材質均為Q345GJC,柱腳及-10.000m以下斜撐內灌注C60混凝土。

        \

        \

        柱腳安裝是電視塔整個鋼結構安裝的基礎,必須進行嚴格控制。其主要難點為:柱腳安裝與混凝土施工穿插進行,需消除混凝土施工造成的安裝偏差;由于柱腳傾斜,因此測量定位難;由于采用錨栓群進行固定連接,因此定位要求高。
        2、柱腳安裝流程

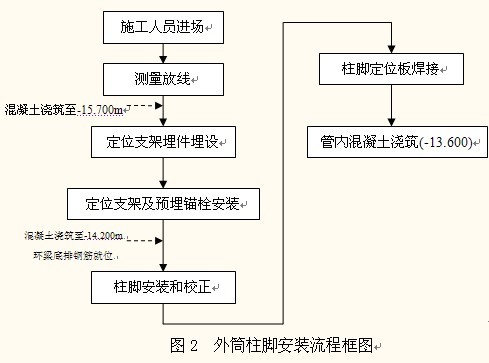

        柱腳安裝流程如下圖所示:

        \

        柱腳安裝分為柱腳預埋錨栓埋設、柱腳安裝兩個施工階段。
        為確保柱腳預埋錨栓埋設精度,減少混凝土施工對柱腳預埋錨栓造成的偏差,預埋錨栓均采用定位支架、定位環板控制其安裝精度。
        3、柱腳預埋錨栓施工工藝
        1)設備選用
        柱腳預埋錨栓施工過程(埋件安裝、定位支架安裝、定位環板及錨栓安裝)中需要用到機械吊裝的構件,均由土建基坑外3部塔吊配合施工。

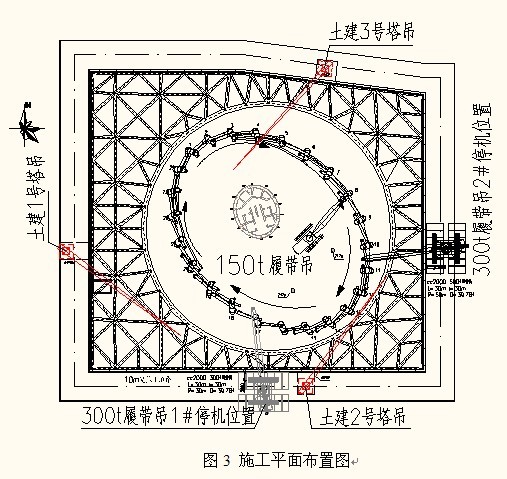

        施工平面布置如下圖所示:

        \

        2定位軸線及標高測設
        利用已有控制點,采用全站儀坐標法放樣柱腳控制軸線。在土建砼柱面上放樣預埋件定位軸線。
        3安裝定位支架定位板

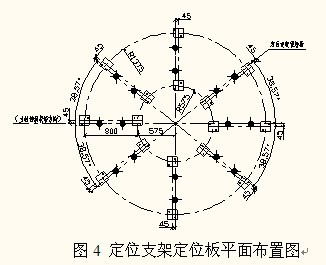

        以定位軸線為基礎,在樁頂安裝16塊支架定位板(每個柱腳底部有8個定位支架,每個支架下有2塊支架定位板)。定位支架定位板采用Φ12mm膨脹螺栓安裝。

        \

        柱腳垂直支撐預埋件直接安裝在混凝土凹槽內,槽底設置角鋼調整埋件標高。螺桿安裝到位后,與角鋼臨時點焊固定。
        \
        埋件安裝到位后,進行測量復核。埋件水平度采用水平尺復核,水平度允許偏差l/1000;埋件標高采用全站儀及水準儀復核,標高允許偏差±10mm

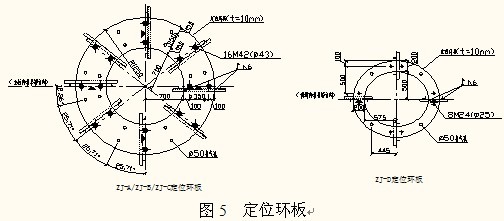

        4安裝螺栓及定位板

        \
        為防止定位板吊裝變形,吊裝采用十字鐵扁擔就位。起吊定位后,即安裝預埋螺栓。定位板與預埋螺栓一起就位至指定位置。
            定位板臨時擱置在定位支架水平角鋼上。通過放樣軸線校正,校正到位后,與水平角鋼焊接固定。

        \
        定位環板、錨栓安裝完畢并經驗收合格后,方可澆筑混凝土。混凝土澆筑至-14.200標高。澆筑時應該慢速均勻防止支架變形,禁止震搗器直接作用在支架上。
        5 標高定位塊安裝
        安裝柱腳標高定位塊,通過調節螺母調節標高定位板面標高至-14.000m。控制誤差±1mm
        4、柱腳施工工藝
        柱腳安裝前,必須對到現場構件進行預檢查,并明確構件編號,構件偏差滿足制作偏差,方可吊裝就位;偏差不滿足設計要求的,必須及時在地面予以消除,無法消除的構件,退由制作單位重新處理。由校正工根據制作廠的標記在柱腳上開出徑向線、在柱腳底盤開出十字對中線,十字對中心刻畫在底盤厚度方向,采用紅漆標注清晰。為確保放樣精度,利用已有控制點,使用全站儀二次投放24根柱中心定位點,將柱腳定位軸線放樣于已安裝調節到位的定位環板上,并用GPS復核。

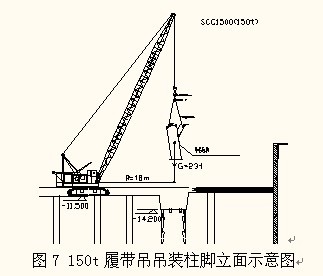

        柱腳安裝采用1150t履帶吊施工。其施工立面布置如下圖:
        \
        柱腳校正完畢,通過調整標高定位塊,使其均與底板密貼,再擰緊底板上的螺帽,擺正方墊塊。定位無誤后,將方墊塊電焊固定。
        \
        5、相關安全措施

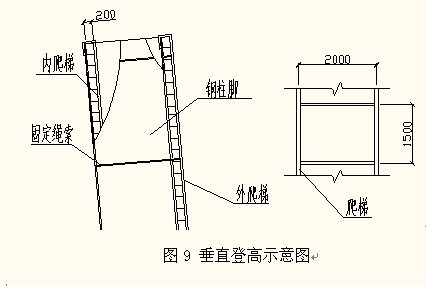

        柱腳吊裝到位后,需施工人員進入柱腳內筒固定內側螺母,為此,需設置垂直登高便于施工人員作業。垂直登高內、外側對稱布置2只。
        爬梯規格:寬度約0.4米,踏步檔約0.3米,爬梯長約3米為1節,爬梯承載力必須符合施工要求。
        安裝爬梯:在地面上用抱箍將爬梯先固定在立柱上,然后吊裝到位。爬梯抱箍、垂直爬梯應注意避讓柱腳外側栓釘。
        \
        6、小結
        廣州新電視塔大型傾斜柱腳安裝是電視塔整個鋼結構安裝的基礎,必須進行嚴格控制。由于柱腳安裝與混凝土施工穿插進行,為消除混凝土施工造成的安裝偏差,采用標高調整,二次埋設等措施,錨栓孔無一擴孔,一次安裝到位。工程實踐證明采用上述措施在質量方面的控制是有效的。對類似工程施工具有一定的借鑒意義。

        參考文獻:
        [1] 趙熙元主編. 鋼結構設計手冊. 冶金工業出版社,1995
        [2] 余厚極編.   簡明結構吊裝手冊. 中國建筑工業出版社,2001
        [3] 江正榮編著. 建筑施工計算手冊. 中國建筑工業出版社, 2001
        [4] 趙志縉主編. 高層建筑施工手冊(第二版). 同濟大學出版社, 1997

        [作者簡介] 陳曉明(1973.10-),男,江蘇常熟人,同濟大學博士研究生 上海市機械施工有限公司技術中心主任 200072 電話:(021)56036232



        下載附件需要消耗0點,您確認查看嗎?

        "歡迎大家轉摘!轉載須注明中國建筑金屬結構協會建筑鋼結構網(www.yiqutxt.com)謝謝合作!"



      文章標題
      建筑鋼結構網--中國建筑金屬結構協會建筑鋼結構分會官方

      主站蜘蛛池模板: 狠狠色伊人久久精品综合网| 国产91色综合久久免费分享| 成人伊人青草久久综合网破解版| 精品综合久久久久久97| 亚洲欧美国产国产综合一区| 日日狠狠久久偷偷色综合0| 伊人久久成人成综合网222| 图图资源网亚洲综合网站| 狠狠色丁香婷婷综合久久片| 狠狠色狠狠色综合| 亚洲欧美日韩综合俺去了| 久久91综合国产91久久精品| 国产亚洲综合精品一区二区三区| 久久九九精品国产综合喷水| 国产综合精品蜜芽| 国产香蕉尹人综合在线观看| 久久久久久综合网天天| 久久综合久久鬼色| 亚洲伊人成无码综合网 | 国产综合一区二区| 色噜噜狠狠色综合欧洲selulu | 伊人久久大香线蕉综合影院首页| 婷婷综合激情五月中文字幕| 伊人久久大香线蕉综合网站| 亚洲国产成人综合| 婷婷国产天堂久久综合五月| 色狠台湾色综合网站| 91在线亚洲综合在线| 日本久久综合久久综合| 色婷婷综合久久久| 一本狠狠色丁香婷婷综合久久| 一本色道久久综合| 丁香六月婷婷综合激情动漫| 婷婷综合激六月情网| 亚洲伊人久久综合中文成人网| 一本久道久久综合| 久久影院综合精品| 国产婷婷综合在线视频| 国产综合色在线视频区| 亚洲国产成人久久综合一| 制服丝袜人妻综合第一页|
